电梯井渗水治理不能只在内壁刷一层防水,必须按“查源→排水→堵漏→防水→排水导流→保护验收”综合处理。已装电梯的,必须先停梯、断电、挂牌,由电梯维保单位配合,施工人员按有限空间作业安全要求通风、照明。
一、先判断渗漏原因
常见部位:底板裂缝、井壁施工缝、后浇带、穿墙螺栓/穿墙管、阴阳角、蜂窝麻面、电梯井与地下室底板交接处。
水源可能是地下水、雨水倒灌、管道漏水或排水不畅。地下水位高的地方,单做背水面防水很容易被水压顶破。
二、已渗漏电梯井处理步骤
1.临时排水
在底坑设临时集水坑/潜水泵,把水位降下来,保持基本无明水。
2.查找渗漏点
观察裂缝、施工缝、管根、螺栓孔。点渗、线渗、面渗要分别处理。
3.堵漏注浆
点漏/孔洞:凿V型槽,用“水不漏/堵漏王”速凝封堵。
裂缝、施工缝:埋注浆嘴,间距约200~300mm,封缝后低压慢注。动水堵漏常用水溶性聚氨酯;微细裂缝可用丙烯酸盐;干燥裂缝补强可用环氧树脂。
穿墙螺栓:割除外露螺栓,凿槽,用堵漏材料封堵,再做防水加强层。

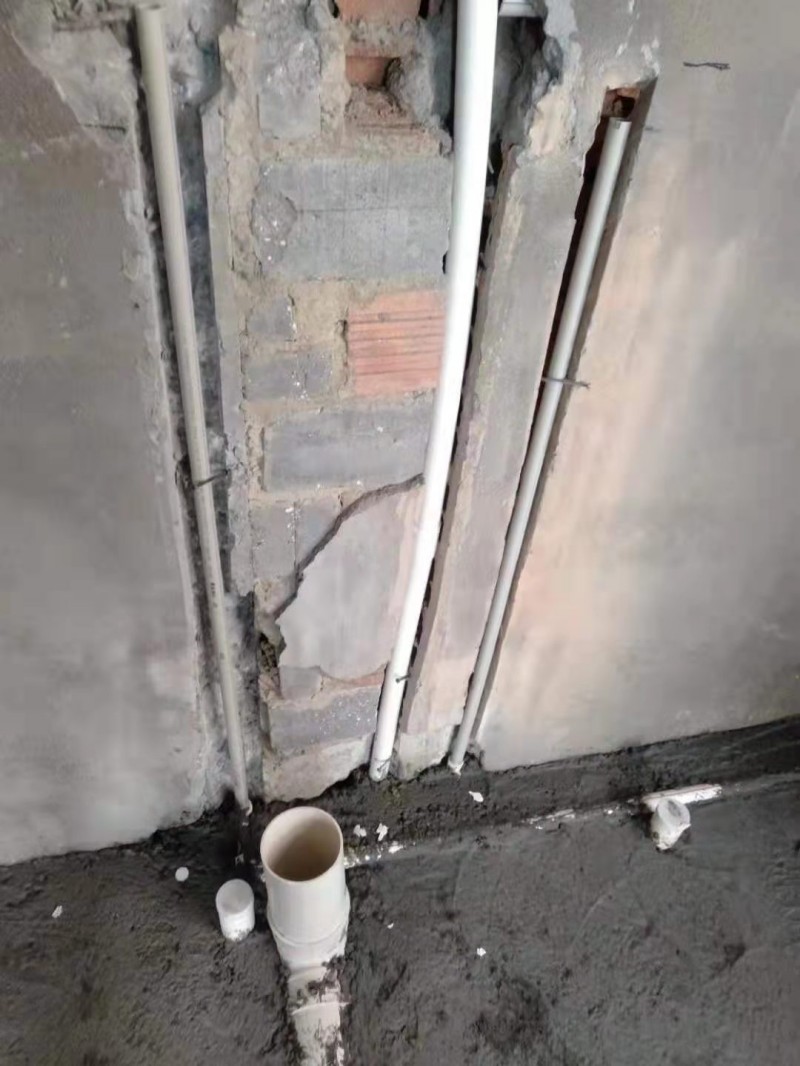

穿墙管:预埋防水套管,管根用遇水膨胀止水条+密封膏+注浆,外做附加层。
注浆应由专业队伍控制压力,避免破坏结构。
4.基层处理
清理浮浆、油污、松散层,裂缝修补,阴阳角做成R角,基层湿润但无明水。
5.背水面防水层
推荐“刚柔结合、多道设防”:
第一道:水泥基渗透结晶防水涂料,约1.5~2.0kg/m²,两遍。
第二道:聚合物水泥防水砂浆或JS防水涂料,厚约1.5~2.0mm,分遍交叉涂刷。
第三道:聚氨酯防水涂料约2mm,或非固化橡胶沥青+自粘卷材。
管根、阴角、施工缝先做附加增强层。
6.保护层与排水
防水层上做20~30mm聚合物防水砂浆或50mm细石混凝土保护层,防止电梯安装破坏。底坑应设集水坑/地漏,配一用一备自动排水泵和报警装置。若无法根治,做排水沟、盲沟、排水板,把水导走。
7.验收
做蓄水试验24~48h,水位不低于较高地下水位,观察无渗漏;电梯运行前底坑应干燥。

三、新建电梯井预防做法
结构自防水:底板和井壁用抗渗混凝土,抗渗等级一般P6/P8.连续浇筑。
施工缝:设止水钢板、遇水膨胀止水条或注浆管。
迎水面外防水:外防外贴,SBS/自粘卷材、聚氨酯或非固化+卷材,阴阳角附加层,搭接合格。
内壁:水泥基渗透结晶+聚合物防水砂浆。
外围:盲沟、排水板、集水井,降低地下水压。
电梯井底坑防水通常按一级要求:不允许渗水,结构表面无湿渍。
四、关键提醒
可靠的是迎水面外防水+结构自防水;已交付电梯井往往只能背水面治理,必须结合注浆和排水。
不要只用发泡胶、普通砂浆简单封堵,水压一来还会漏。
防水层不得影响电梯导轨、缓冲器、地坎等安装尺寸。
地下水位高、渗漏严重时,可能需要从外侧开挖重做外防水,成本高但更彻底。
建议找专业防水公司,并让电梯维保、土建三方配合,先治水,再恢复电梯运行。
